Levertijd tijdelijke unit: Hoe snel staat jouw unit op locatie?

Een tijdelijke unit besteld voor je project en dan? De meest gestelde vragen die wij bij Liber Units krijgen gaan vrijwel altijd over hetzelfde: hoe snel staat hij er, en wat gaat er mis als de plaatsing niet soepel verloopt? In dit artikel zetten we het op een rij, geldend voor het hele assortiment: woonunits, kantoorunits, sanitaire units, bouwketen, opslagcontainers en geschakelde modulaire units.

Fleur Feijns van Liber Units legt het in onderstaande video kort uit. Hieronder lees je de volledige uitleg, inclusief wat je zelf vooraf moet regelen om vertraging op de plaatsingsdag te voorkomen.

Hoe snel staat een unit op locatie?

De levertijd van een unit hangt af van één hoofdkeuze: kies je voor een unit uit voorraad of voor een nieuwe unit op maat?

Uit voorraad: 5 werkdagen

Voor units die wij op voorraad hebben staan, en dat zijn er doorlopend tussen de 200 en 400, is de standaard levertijd vijf werkdagen. Soms sneller, afhankelijk van de transportplanning. Wij regelen het transport en plaatsing, maar de transporteur heeft één tot vijf werkdagen om de levering in de planning te zetten. Daar zit dus weinig ruimte om dat zelf te versnellen. Wil je het écht snel? Bekijk dan ons aanbod direct gebruiksklare woonunits.

Nieuw op maat: 6 tot 12 weken

Kies je voor een nieuwe unit die we voor jouw project laten produceren? Dan heb je te maken met een levertijd van zes tot twaalf weken. De exacte duur hangt af van je wensen: de indeling, het isolatieniveau, de afwerking, eventuele koppelingen tot grotere geheel en de aansluitingen. Hoe complexer het maatwerk, hoe langer de productietijd.

Spoed en noodsituaties: dezelfde dag mogelijk

Bij brand, waterschade of een acute calamiteit kunnen we, als er beschikbare units in voorraad zijn, zelfs dezelfde dag leveren. Dat is uitzonderlijk, maar het gebeurt regelmatig, vooral voor scholen die snel een noodlokaal nodig hebben en voor gemeenten.

Bel ons in zo’n geval direct, dan kijken we wat er nog vandaag mogelijk is.

Wat bepaalt of de plaatsing op de dag zelf soepel verloopt?

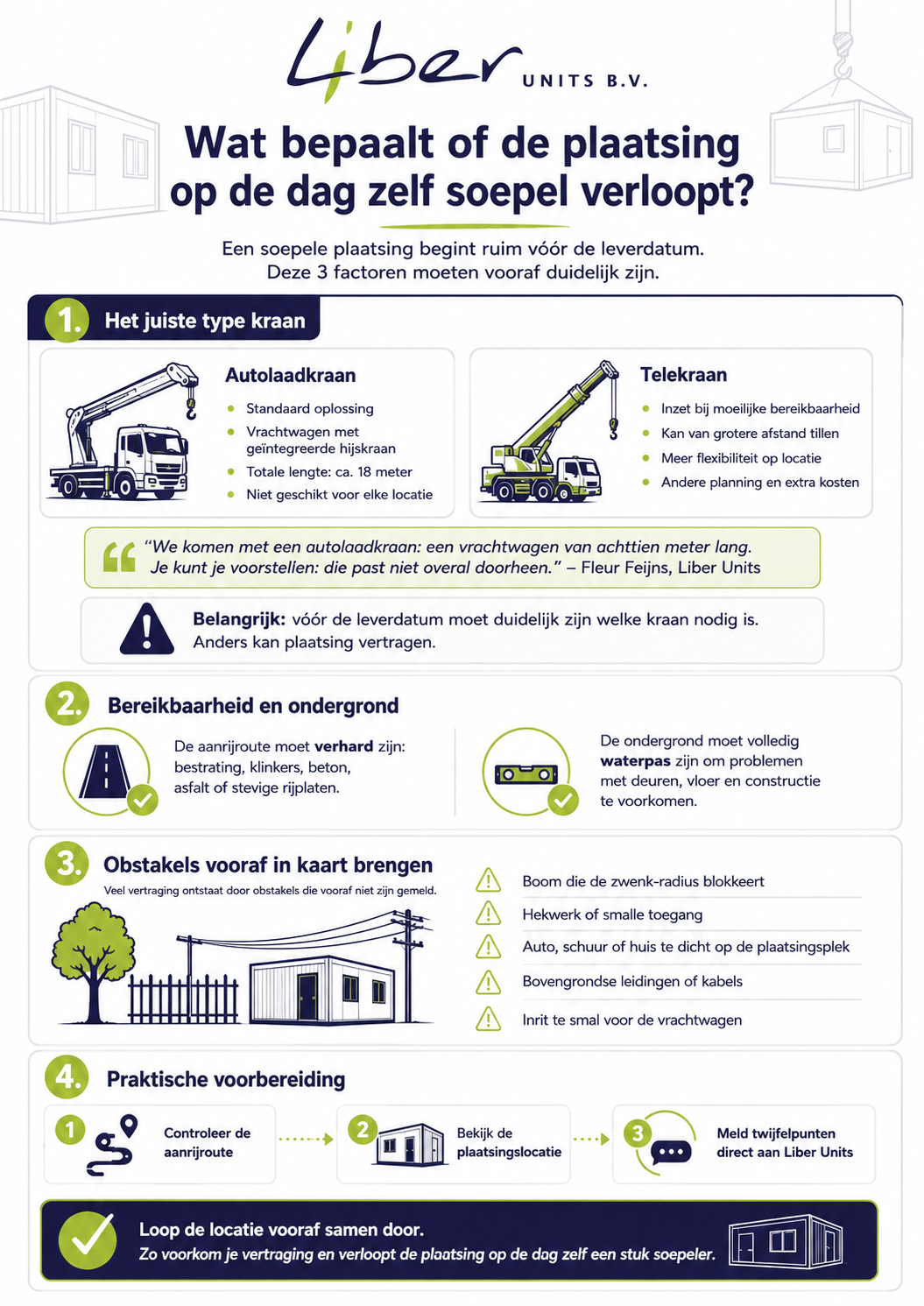

Wat bepaalt of de plaatsing op de dag zelf soepel verloopt?

De levertijd is één ding. Maar of de plaatsing op de dag zelf zonder gedoe verloopt, hangt af van drie factoren die ver vóór de leverdatum al duidelijk moeten zijn: het type kraan dat we inzetten, de bereikbaarheid van de locatie en eventuele obstakels die in de weg staan. In onze werkwijze lees je hoe wij die voorbereiding stap voor stap aanpakken.

Autolaadkraan of telekraan: wat past bij jouw locatie?

Standaard plaatsen wij units met een autolaadkraan: een vrachtwagen met geïntegreerde hijskraan. De vrachtwagen is ongeveer achttien meter lang. Je kunt je voorstellen dat zo’n combinatie niet overal doorheen past — denk aan smalle straten, een krap erf of een werflocatie met beperkte toegang.

“We komen met een autolaadkraan: een vrachtwagen van achttien meter lang. Je kunt je voorstellen: die past niet overal doorheen.” –Fleur Feijns, Liber Units

Past de autolaadkraan niet bij jouw locatie? Dan zetten we een telekraan in. Dat is een mobiele hijskraan met een lange telescopische arm, die van een grotere afstand kan tillen. Voordeel: hij komt door de meeste situaties heen. Nadeel: het is een ander soort kraan met andere planningseisen, en daar zijn extra kosten aan verbonden.

Cruciaal: we moeten vóór de leverdatum weten welke kraan nodig is. Komen we erachter op de dag zelf, dan kunnen we niet plaatsen en moet er opnieuw gepland worden: met alle vertraging van dien.

Verharde aanrijroute en ondergrond

Een autolaadkraan kan niet over een grasveld rijden, dat zakt te zacht in en levert risico op zowel voor de vrachtwagen als voor je terrein. De aanrijroute naar de plaatsingslocatie moet daarom verhard zijn: bestrating, klinkers, beton, asfalt of in elk geval een stevige rijplaatconstructie.

Daarnaast moet de ondergrond waarop de unit komt te staan volledig waterpas zijn. Een unit op een scheve ondergrond geeft problemen met deuren die niet meer goed sluiten, vloeren die helt, en op termijn schade aan de constructie.

Obstakels in kaart brengen vóór de leverdatum

Een van de meest voorkomende oorzaken van vertraging: een obstakel op de plaatsingslocatie dat niemand vooraf had gemeld. Veelvoorkomend:

  • Een boom die de zwenk-radius van de kraan blokkeert
  • Een hekwerk dat de toegang versmalt
  • Een auto, schuur of huis die te dicht op de plaatsingsplek staat
  • Bovengrondse leidingen of kabels die de hijsroute kruisen
  • Een inrit die te smal is voor de vrachtwagen

Wij geven bij elke offerte aan op welke punten je moet letten. Loop je locatie van tevoren samen door, zowel de aanrijroute als de plek waar de unit komt te staan, en meld eventuele twijfelpunten direct. Bekijk ook onze opgeleverde projecten voor voorbeelden van uiteenlopende locaties en plaatsingssituaties.

Wat kan jij zelf doen om vertraging te voorkomen?

De vijf werkdagen levertijd uit voorraad kun je als klant niet veel sneller maken: die zit voor het grootste deel vast in de transportplanning. Maar je kunt wél zorgen dat de plaatsing op de dag zelf zonder vertraging verloopt.

“Of de vijf dagen echt versneld wordt door de klant is lastig te zeggen: het transport wordt ingepland en de transporteur heeft één tot vijf werkdagen om het in hun planning te zetten. Maar wat de klant zelf kan doen, is zorgen dat de fundatie er ligt, dat de ondergrond waterpas is en de aanrijroute verhard. Dan is er op het moment van plaatsen in ieder geval geen vertraging.” – Fleur Feijns, Liber Units

Drie dingen die jij regelt vóór wij komen:

1. Fundatie aanwezig
Zorg dat de fundering, meestal stelconplaten of een uitgevlakt grindbed, op de plek ligt waar de unit moet staan. Zonder fundatie kunnen we de unit niet correct plaatsen.

2. Ondergrond waterpas
Controleer dat de fundatie waterpas ligt. Een paar centimeter verschil over de lengte van de unit kan grote gevolgen hebben.

3. Verharde aanrijroute
Zorg dat de weg van de openbare weg tot aan de plaatsingslocatie verhard is. Geen grasveld, geen losse aarde, bestrating, klinkers, beton of rijplaten.

Twijfel je of het klopt? Stuur ons vooraf een foto van de locatie en de aanrijroute via [email protected] of neem contact met ons op. We denken graag mee en geven aan of er nog aanpassingen nodig zijn.

Veelgestelde vragen over levertijd en plaatsing

Wat is de levertijd van een unit uit voorraad?

Voor units uit voorraad is de standaard levertijd vijf werkdagen. Bij spoed en noodsituaties kunnen we, als er beschikbare units zijn, zelfs dezelfde dag leveren.

Hoe lang duurt het voor een nieuwe unit geleverd wordt?

Een nieuwe unit op maat heeft een productietijd van zes tot twaalf weken, afhankelijk van indeling, isolatie, afwerking en aansluitingen.

Kan ik de levertijd versnellen?

Niet écht: de transportplanning ligt bij de transporteur die één tot vijf werkdagen heeft. Wat je wel kunt doen is ervoor zorgen dat de plaatsing op de dag zelf zonder vertraging verloopt door fundatie, waterpas ondergrond en verharde aanrijroute gereed te hebben.

Wat is het verschil tussen een autolaadkraan en een telekraan?

Een autolaadkraan is een vrachtwagen met geïntegreerde hijskraan, circa achttien meter lang. Een telekraan is een aparte mobiele kraan met telescopische arm, die op grotere afstand kan tillen. We zetten een telekraan in als de autolaadkraan niet bij de plaatsingslocatie kan komen.

Heeft een telekraan extra kosten?

Ja, een telekraan is een ander type kraan met andere planningseisen, dus daar zijn extra kosten aan verbonden. Daarom is het belangrijk dat we vooraf weten welke kraan nodig is.

Wat als er een boom of hekwerk in de weg staat?

Meld dit zo vroeg mogelijk. Dan kunnen wij beoordelen of een autolaadkraan voldoet of dat we een telekraan moeten inplannen. Komen we erachter op de plaatsingsdag zelf, dan kan de unit niet geplaatst worden en moet er een nieuwe leverdatum komen.

Voor welke unit-types geldt dit?

Voor alle units uit ons assortiment: woonunits, kantoorunits, sanitaire units, bouwketen, opslagcontainers, containerwoning op locatie en geschakelde modulaire units. De levertijd en plaatsingsvoorwaarden zijn voor alle types vergelijkbaar.

Vraag een offerte aan of overleg met ons

Vragen over jouw specifieke locatie, het juiste unit-type of de planning rondom de leverdatum? We helpen je graag verder met advies, een passende offerte of een vrijblijvend overleg over jouw project. Bekijk onze werkwijze of neem contact op.

Recente berichten

Noodhuisvesting na brand of calamiteit: zo draai je binnen een week weer

Lees meer

Van telefoontje tot geplaatst noodlokaal: hoe het binnen 5 werkdagen kan

Lees meer

Case: 4 noodlokalen in 8 weken voor basisschool De Droomgaard

Lees meer
